В соответствии с программой действий Пскентского районного кенгаша народных депутатов НДПУз изучено исполнение на местах Постановления Президента «О мерах по дальнейшему совершенствованию системы дошкольного образования на 2017-2021 годы» от 29 декабря 2016 года в 4-м квартале 2019 года. Члены партийной группы НДПУз в районном кенгаше народных депутатов побывали в расположенных на территории ряде дошкольных образовательных учреждений. Председателем рабочей группы назначена председатель постоянной комиссии по вопросам социально-культурного развития, депутат районного совета Р.Эргашева.
Ранее заместителю хокима района по вопросам строительства С.Исакулову, руководителю районного отделения дошкольного образования Г.Эрназаровой и заместителю хокима по вопросам молодежи И.Раимкуловой были направлены депутатские запросы по данному вопросу. Ситуация была тщательно изучена на основе обращений граждан.

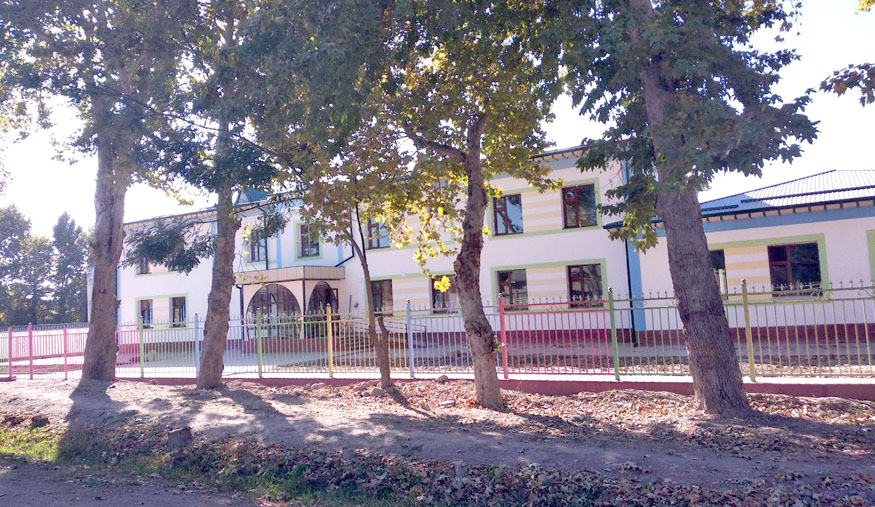

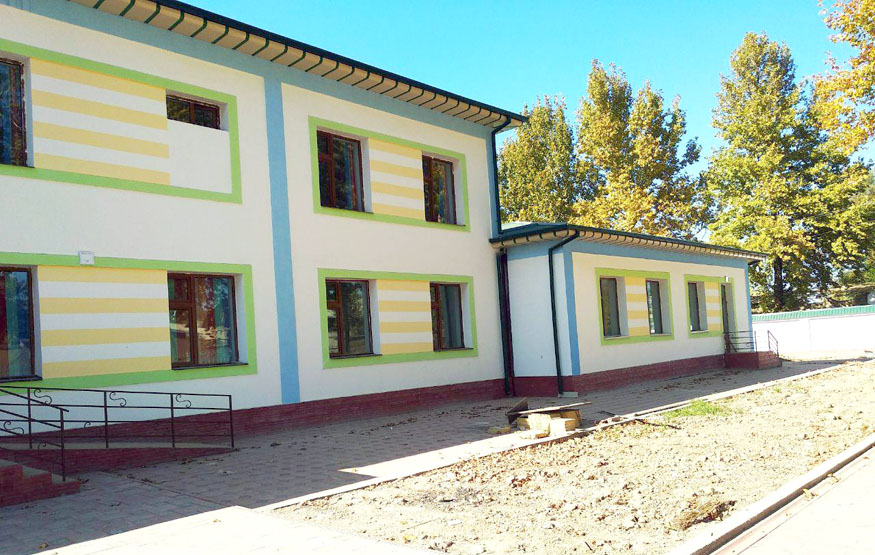

На территории схода граждан махалли Саидобод продолжается строительство детского сада на 200 мест. К настоящему времени выполнена большая часть намеченных работ. К строительству привлечены 42 рабочих. Учреждение планируется сдать в эксплуатацию к 8 декабря. Поэтому, работа здесь ведется ускоренными темпами.
А вот в возводимом в СГМ «Файзиобод» дошкольном образовательном учреждении, рассчитанном на 120 мест, ситуация совсем иная. Здесь не выполнено даже 50 процентов намеченных работ. Тоже самое можно сказать и о возводимом на территории СГМ «Мустакиллик» ДОУ на 150 мест. Самый низкий показатель строительных работ зафиксирован в возводимом в махалле «Дустлик» детском саду. Из-за отсутствия средств строительство временно приостановлено. Сооружение, открытие которого с нетерпением ждут 120 детей, построено лишь на 20 процентов.

Следующим в маршруте депутата стала махалля «Майлобод». В расположенном здесь дошкольном образовательном учреждении на 90 мест ремонтная работа была начата аж в сентябре прошлого года. С тех пор дети посещают дополнительные помещения другого ДОУ. На основе обращений родителей данная проблема была также тщательно изучена, выделены необходимые средства. В результате, строительно-ремонтная работа возобновлена и продолжается активными темпами.
Возводимая на территории СГМ Холкиберди ДОУ №3 рассчитана на 120 мест. К настоящему времени здесь выполнен 91 процент намеченных работ. Однако, из-за нехватки средств строительство пришлось временно приостановить. Эта проблема также не осталась без внимания рабочей группы.
Депутаты тщательно изучили каждый объект, каждую проблему, причины отставания от графика. Договорились обсудить и решить эти вопросы на заседаниях партийной группы и постоянной комиссии, а также вынести их для обсуждения на сессии.
Информационная служба
Ташкентского областного совета НДПУз
